ORLIK DO 20 LIPCA?

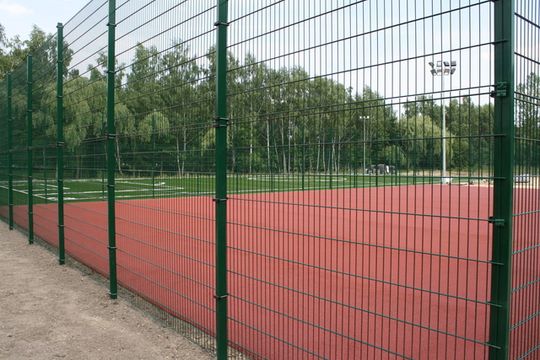

(Poręba) Budowa porębskiego orlika planowo miała zostać zrealizowana do 15 października 2010 roku. Po zmianie wykonawcy, którym obecnie jest firma MONOBET z Tychów nareszcie pojawiła się szansa na zakończenie ciągnącej się przez dłuuuuuuugie miesiące inwestycji. Urzędnicy miejscy twierdzą, że przedsiębiorstwo ma szanse zdążyć do 20 lipca.
Podziel się
Oceń

(Poręba) Budowa porębskiego orlika planowo miała zostać zrealizowana do 15 października 2010 roku. Po zmianie wykonawcy, którym obecnie jest firma MONOBET z Tychów nareszcie pojawiła się szansa na zakończenie ciągnącej się przez dłuuuuuuugie miesiące inwestycji. Urzędnicy miejscy twierdzą, że przedsiębiorstwo ma szanse zdążyć do 20 lipca.



Problemy z terminową realizacją „Orlików” w 2010 roku oprócz Poręby miało kilku beneficjentów. Wynikały one głównie z faktu wygrania kilkunastu przetargów na „Orliki” przez tych samych wykonawców, którzy potem nie byli w stanie zrealizować w terminie przedmiotowych inwestycji. W niektórych przypadkach przyczyną były złe warunki pogodowe, nadmierne opady i powodzie. Każda zmiana w realizacji inwestycji typu Orlik wymaga konsultacji z Urzędem Marszałkowskim i wprowadzenia odpowiednich zmian w zawartej umowie. Przedstawiciele Wydziału Turystyki i Sportu Śląskiego Urzędu Marszałkowskiego monitorowali postępy prac na obiekcie w Porębie 17 maja br., po tym jak marszałek województwa od dziennikarzy Kuriera Zawierciańskiego dowiedział się o problemach z budową. W notatce służbowej stwierdzono m.in. iż stan budowy nie gwarantuje jej ukończenia do 30 czerwca 2011 roku. Ponownie aneksowano umowę.



Przypomnijmy, Orlika miała wybudować firma Moris-Sport z Warszawy. Przed wyborami samorządowymi burmistrz Poręby Marek Śliwa informował mieszkańców, że problemy z budową leżą po stronie wykonawcy. Firma MORIS-SPORT, która wygrała pierwszy przetarg sugerowała, że budowa nie mogła ruszyć, ponieważ projekt, który dostarczyła gmina zawierał błędy. Inne stanowisko w tej samej sprawie prezentował wykonawca projektu budowlanego Joanna Klajmon-Rusin z Architektonicznego Studia Projektowego w Rudzie Śląskiej. ASP nie otrzymała zlecenia od gminy Poręba na sprawowanie płatnego nadzoru autorskiego nad prowadzonymi pracami budowlanymi.



- Prace już dobiegają końca. Pozostało jeszcze wykonanie wjazdu, utwardzenie nawierzchni wokół zaplecza sanitarno-szatniowego, obsianie trawą pozostałego terenu, uzupełnienie wewnętrznej bramy i furty oraz zamontowanie piłkochwytów – wymienia Izabela Kasprzak z UM w Porębie. (mpp)
